项目介绍:公司的核心团队成员在2006年为北京奥运会鸟巢钢结构卸载工程设计、安装并直接指挥和操作了整套计算机控制的多点同步卸载设备。鸟巢整体钢结构重达42000吨,卸载的钢结构总重量达到14000吨,整个卸载分为7大步35小步次,每次按外圈、中圈、内圈再中圈、内圈的步骤来进行,如此循环重复七次。
于2006年9月17日全部成功卸载。
● 国家体育场总用钢量吨位大,其中高空散装的主桁架吨位约111200吨,顶总施工总面积约20000平方米,总卸载吨位达14000吨。

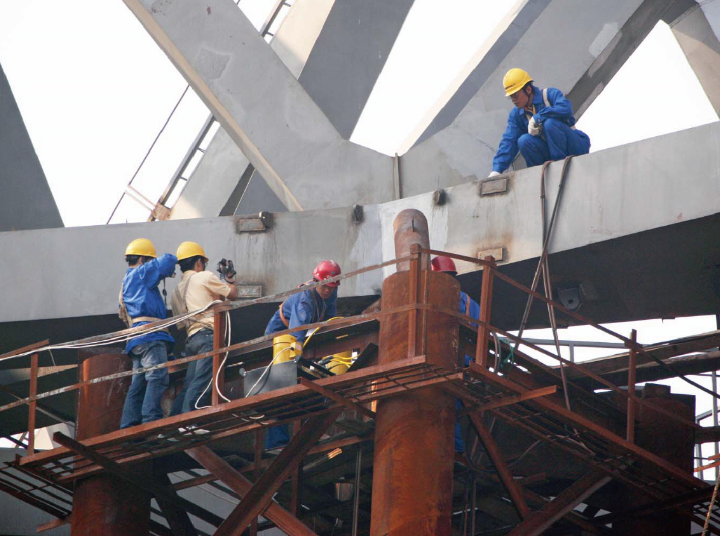

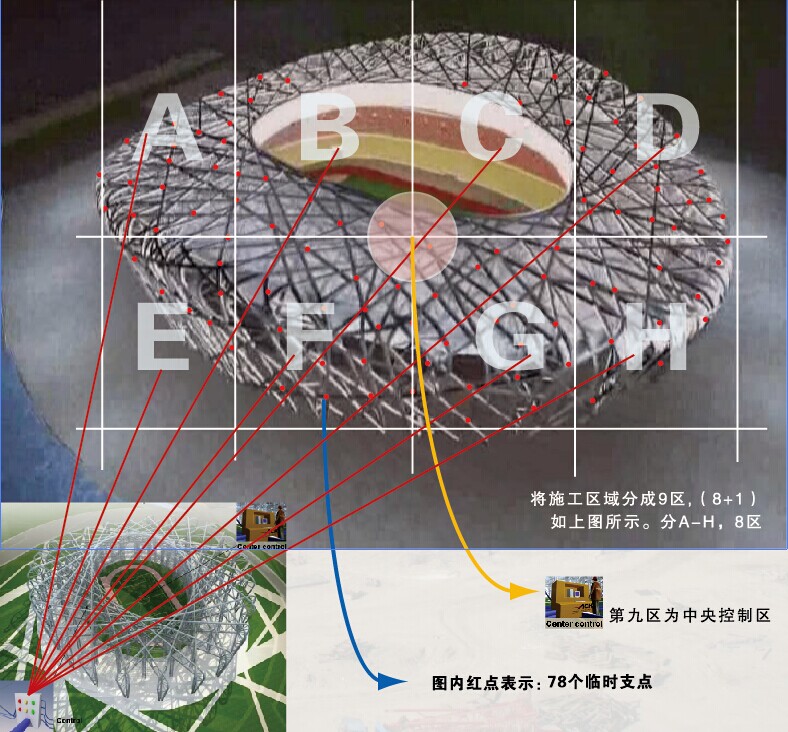

● 临时支撑的78个点需要整体同步等比卸载。78个支撑分布于整个屋盖下部,并且对应主桁架的交叉节点分部规律不强, 卸载操作要求统一协调同比卸载。
● 单点卸载吨位大。78个卸载点中,单点最小支撑力约100吨,最大支撑力约300吨,其中80%点卸载吨位大于200吨。
● 同步精度:3-5毫米

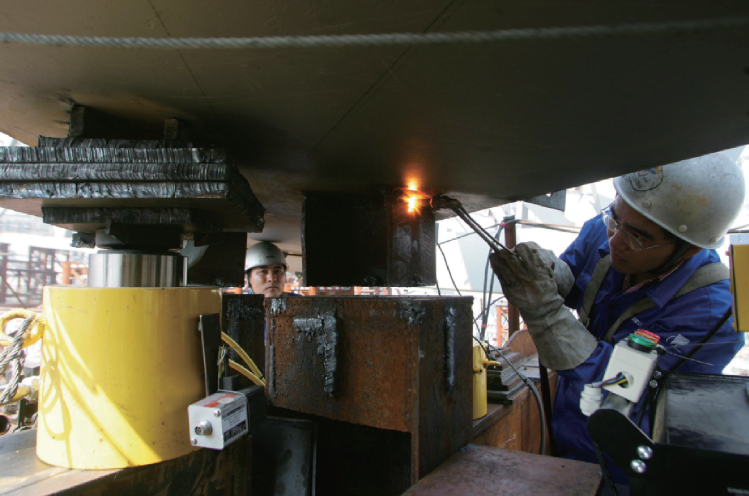

● 可多点同时顶升,也可单点动作,所有顶升点有压力显示
